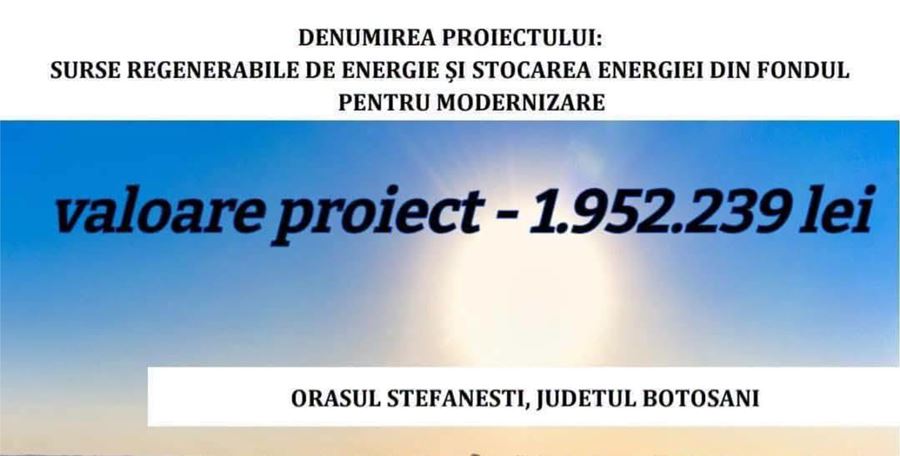

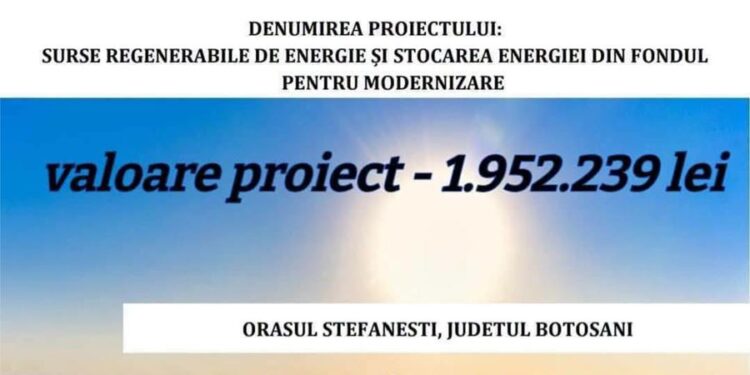

Au început lucrările la obiectivul de investiții „Parc fotovoltaic – Ștefănești”, realizat în cadrul proiectului „Surse regenerabile de energie și stocarea energiei”. Investiția urmărește valorificarea energiei solare, reducerea cheltuielilor publice cu energia electrică și creșterea rezilienței energetice a orașului.
Proiectul prevede amenajarea terenului și a căilor de acces necesare pentru lucrările de mentenanță, împrejmuirea perimetrului și instalarea structurilor metalice de susținere a panourilor fotovoltaice.
Potrivit datelor tehnice prezentate, parcul va fi echipat cu 560 de panouri fotovoltaice, fiecare cu o putere de minimum 570 Wp, ceea ce corespunde unei capacități instalate de aproximativ 319 kWp în curent continuu. Sistemul va include și trei invertoare trifazate, cu o putere nominală de câte 100 kW, pentru conversia energiei produse de panouri în curent alternativ.
Lucrările mai cuprind realizarea instalațiilor de împământare, montarea sistemului de iluminat și a celui de supraveghere video, precum și executarea conexiunilor electrice. Cablurile de curent continuu vor asigura legătura dintre panouri și invertoare, în timp ce energia transformată va fi transportată prin cabluri subterane către tabloul electric și postul de transformare.
Energie regenerabilă pentru nevoile orașului
După punerea în funcțiune, sistemul va transforma energia solară în energie electrică, care va putea fi injectată în Sistemul Energetic Național, în condițiile tehnice și contractuale aplicabile. Totodată, instalația va permite colectarea datelor necesare pentru evaluarea producției și a potențialului energetic.
Printre beneficiile urmărite se numără diminuarea facturilor publice la energie electrică, reducerea costurilor operaționale pe termen lung pentru serviciile locale și consolidarea independenței energetice a orașului.
Realizarea parcului fotovoltaic reprezintă un pas către utilizarea surselor regenerabile de energie și eficientizarea cheltuielilor publice. Impactul economic concret al investiției va putea fi evaluat după finalizarea lucrărilor și intrarea în exploatare a sistemului, în funcție de producția efectivă de energie și de modul în care aceasta va fi utilizată.
